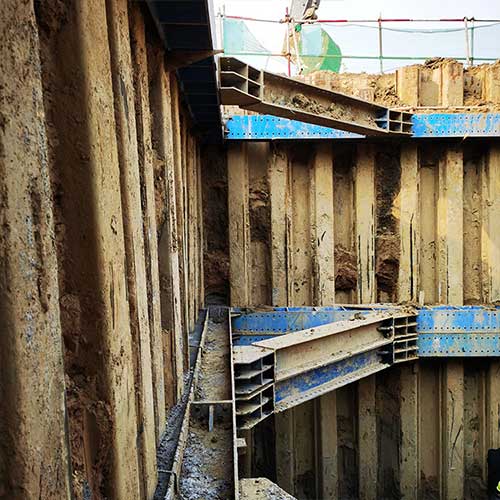

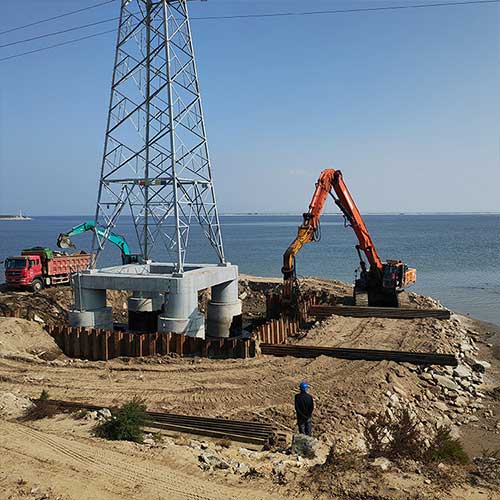

济宁钢板桩施工中常见问题及其解决方案主要包括以下几点,山东岩石建筑工程有限公司为大家介绍一下。
一、打桩时阻力过大
问题原因:
贯入的地层为厚度较大的密实砂、砾石土。
钢板桩的连接锁口锈蚀或变形。
解决方案:
采用辅助措施贯入厚度较大的密实砂砾石地层,如高压冲水沉桩或预钻孔法沉桩,或振动法沉桩,避免使用硬锤击打。
打桩前对钢板桩逐根进行检查,及时清除锈蚀、调整变形,并在连接锁扣内涂抹黄油等润滑油脂,以减小贯入阻力。
二、钢板桩倾斜
问题原因:
地质条件不均,导致桩体在坚硬的砂层或砂砾层中受力不均。
打桩机械的稳定性不足,无法保持桩体的垂直度。
桩体自身存在缺陷,如弯曲或尺寸偏差。
被打桩与邻桩锁口间阻力较大,而打桩行进方向的贯入阻力小。
解决方案:
对地质条件进行详细勘察,了解地质分布情况。
调整打桩机械的稳定性,确保桩体的垂直度。
对桩体进行质量检查和预处理,避免使用存在缺陷的桩体。
施工过程中用仪器随时检查、控制、纠正;发生倾斜时用钢丝绳拉住桩身,边拉边打,逐步纠正;对先打的板桩适度预留偏差。
三、将相邻板桩带入
问题原因:
在软土中打入钢板桩时,当遇到不明障碍物,钢板桩阻力增加,便会把相邻板桩带入。
解决方案:
采用屏风法施工,不要一次性将板桩打至标高,而是先留出一部分在地面,等所有板桩均打入土中后,再采用屏风法将剩余部分打入土中。
把相邻钢板桩焊牢在围堰上或用型钢连接在一起,以增强其稳定性。
若板桩已被带入土中,则需在其顶部焊接同类型的板桩,以补充因带入而损失的长度。
四、钢板桩扭转
问题原因:
锁口是铰式连接。
解决方案:
在打桩行进方向用卡板锁住板桩的前锁口。
在钢板桩之间的两边空隙内,设滑轮支架,制止板桩下沉中的转动。
在两块板桩锁口搭扣处的两边,用垫铁和木榫填实。
综上所述,山东岩石建筑工程有限公司钢板桩施工中常见问题包括打桩阻力过大、钢板桩倾斜、将相邻板桩带入以及钢板桩扭转等。针对这些问题,需要采取相应的解决方案进行处理,以确保施工的顺利进行和工程的安全质量。
